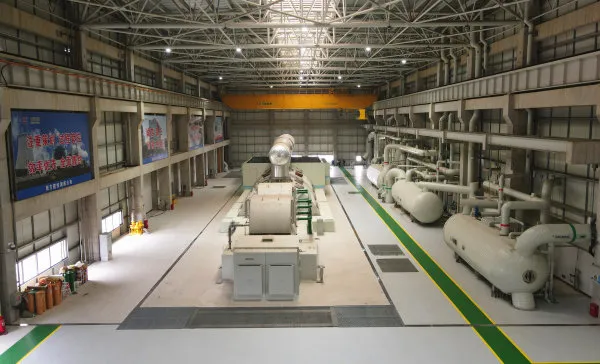

10月27日,永州电厂1号机组顺利通过168小时满负荷试运行正式投产发电。

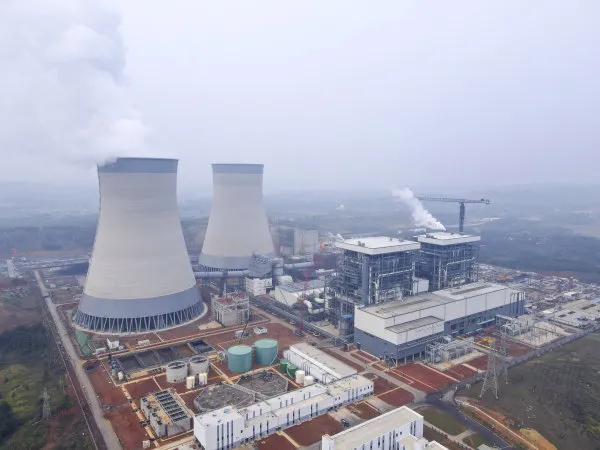

永州电厂是国家能源集团在湘实施“一南一北、统筹发展”布局的先行项目,是湖南省的重点能源项目,也是湖南省第一台投产发电的百万千瓦级火力发电机组。项目2019年7月开启全面建设。一期工程总投资74.8亿元,建设2台100万千瓦燃煤发电机组。
一号机组于7月30日机组整套启动开始,8月4日首次并网成功,8月7日机组各项参数正常下最高可负荷380MW,9月12日首次满负荷运行,9月25日第三次点火整套启动。10月27日正式投产发电,项目建成投产后实现了尘、硫、氮超低排放,脱硫废水及其他废水全部零排放。二号机组预计11月整套启动。
11月30日前,两台机组全部投产后,预计每年可供电80亿千瓦时,将优化湘南地区电网,极大缓解湖南地区用电负荷压力,对湖南省电力产业和经济发展意义重大。
